原標題:73人死亡,31人被追刑責,停工三年的豐城電廠正式移出停建項目名單!
贛能股份12月8日發布公告稱,近日,公司獲悉由國家發展和改革委員會、國務院國有資產監督管理委員會、國家能源局聯合下文《關于將贛能豐城三期擴建項目移出江西省2017年煤電停建項目名單的通知》(發改能源【2019】1868號),通知同意將贛能豐電三期擴建2×100萬千瓦項目移出江西省2017年煤電停建項目名單。
根據通知要求,公司豐電三期擴建項目移出停建名單后,公司將根據江西省政府有關部門指導要求,嚴格履行“11·24”事故調查報告整改措施,確保復建前現場安全隱患全部消除、工程質量完好,并組織專項評估,取得準許開工的合法性文件。
江西豐城電廠三期擴建項目(以下簡稱“項目”)是由江西贛能股份有限公司(以下簡稱“公司”)投資建設的江西省電力建設重點工程,建設2×100萬千瓦超超臨界、二次中間再熱、凝汽式燃煤發電機組。
受“11·24”特大安全事故影響,該項目于2016年11月24日停工。2017年9月,國家發展和改革委員會下發了《關于印發2017年分省煤電停建和緩建項目名單》(發改能源【2017】1727號),項目被列入停建名單。
項目停建期間,公司深刻吸取“11·24”事故教訓,逐條制定落實整改方案,全力推進項目各項復工工作。公司對照2016年5月《國務院關于印發清理規范投資項目報建審批事項實施方案的通知》(國發【2016】29號),取齊項目開工必要支持性文件,并積極開展施工現場保護性措施工作。
江西豐城電廠“11·24”事故回顧

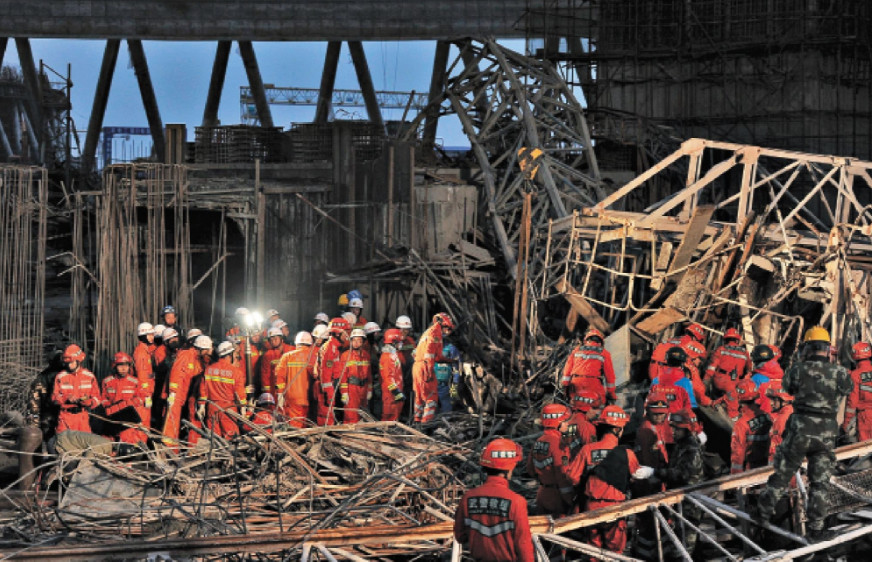

2016年11月24日,豐城發電廠三期擴建工程發生冷卻塔施工平臺坍塌特別重大事故,造成73人死亡、2人受傷,直接經濟損失10197.2萬元。
2017年9月15日,經國務院調查組公布調查結果,司法機關擬追究刑事責任人員31人,其中工程總承包方中南電力設計院3人、施工單位河北億能公司6人、監理單位上海斯耐迪公司3人和魏縣奉信勞務公司1人,其他人員18人。
